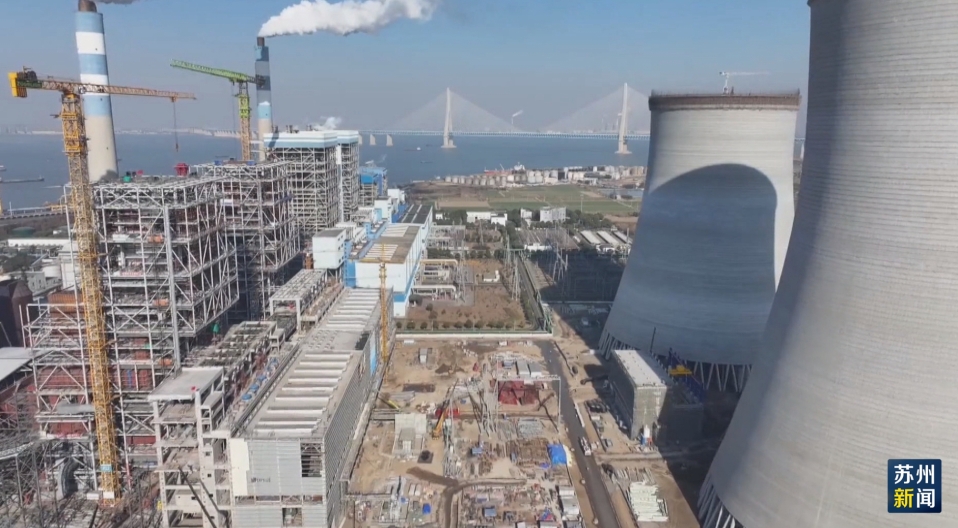

在国信沙洲两台100万千瓦机组扩建项目的建设现场,尽管临近春节,现场仍有3000多名工人正在进行土建、机组调试等工作,预计春节前项目将完成35kV临时调试电源受电工作,节后进入全面调试阶段。

自2023年6月开工以来,项目已顺利完成主厂房首砼浇筑、首层钢架吊装等16项重要节点。

国信沙洲发电有限公司工程项目部主任吴晓佛介绍,土建项目总体完成90%,安装总体完成65%,第一台机组锅炉、汽轮机、发电机、主变等主设备已经安装完成,辅助设备安装完成95%,第二台机组已经进入全面安装阶段。

作为国家级规划能源项目、江苏省“先立后改”清洁高效支撑性电源项目,同时也是省“十四五”期间电力保供的重要举措,项目有望于今年底投产,预计年发电量可达100亿千瓦时,所发电力直接送入苏南电网主网架,实现就近消纳,有利于缓解北电南送、西电东输压力。今年春节期间,工地上将有1500名工人坚守岗位 ,施工单位也已提前储备物资,保障在岗人员欢度春节。

位于吴江的汾湖创新经济产业园,目前已完成各项配套设施的完善工程。该产业园前身是中晟纺织科技的厂房,经过重新规划与高标准建设,打造成为“退二优二”项目。

汾湖创新经济产业园负责人宋泽飞介绍,园区设有食堂、健身房、咖啡室、阅览室等等,可以为入驻的企业提供休闲娱乐和生活保障,会定期邀请税务师事务所、财务事务所,包括政府里的科技条线的和人才条线的一些同事过来做项目推引和合作谈判。

目前,园区正面向半导体、智能制造、医疗器械等前沿领域,招引有核心竞争力和成长潜力的高层次人才创新创业项目。

来源:苏州新闻

记者:沈逸昀、张家港台、吴江台

责编:刘雨霏
版权和免责声明

版权声明: 凡来源为"交汇点、新华日报及其子报"或电头为"新华报业网"的稿件,均为新华报业网独家版权所有,未经许可不得转载或镜像;授权转载必须注明来源为"新华报业网",并保留"新华报业网"的电头。

免责声明: 本站转载稿件仅代表作者个人观点,与新华报业网无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或者承诺,请读者仅作参考,并请自行核实相关内容。

专题
视频

扫码下载

交汇点新闻APP

Android版

iPhone版

分享到微信朋友圈
打开微信,点击底部的“发现”,使用 “扫一扫” 即可将网页分享到我的朋友圈。
分享到QQ
手机QQ扫描二维码,点击右上角 ··· 按钮分享到QQ好友或QQ空间
