封顶!长三角一体化示范区这个智算中心建设迎来新进展

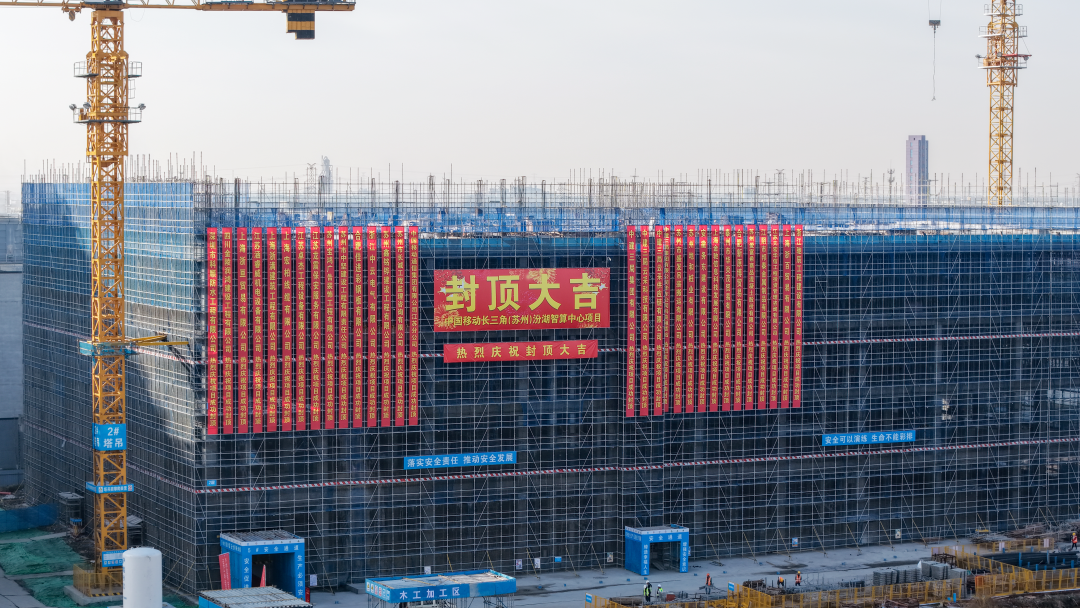

交汇点讯 12月27日,新华日报·交汇点记者从长三角一体化示范区执委会获悉,近日,中国移动长三角(苏州)汾湖智算中心项目一阶段5号机房楼主体结构封顶,一阶段工程预计2026年6月底完工。


该项目一阶段工程建设规模3.3万平方米,其中5号机房楼2.2万平方米,规划建设智算机架1850个,建成后可满足长三角区域高性能智算服务需求。5号机房楼结构封顶后,将全面开展后续的机电安装、装饰装修、设备调试等工作,一阶段工程计划在2026年6月底完工,二阶段工程建设已纳入项目启动规划中。


作为全国一体化算力网络国家枢纽节点示范区数据中心集群的重点项目,中国移动长三角(苏州)汾湖智算中心总投资60亿元,规划建设机架9990个,预计投运后总算力可达1.5万PFLOPS,投产后将有效带动智能硬件、芯片模组、人工智能算力平台等产业链生态共建,为政府、金融、制造、互联网等行业提供数据存储、容灾备份、视觉计算、AI训练推理等一系列解决方案。

延伸阅读

示范区数据中心集群项目属于“东数西算”工程中的长三角国家枢纽节点,重点开展“东数西算”示范应用,推动网络互联互通,促进数据流通和深化数据应用。建成后,将为示范区乃至长三角区域的生物医药、工业互联网、数字金融、智慧医疗、低空经济等产业、行业提供强有力的算力支撑,切实赋能产业发展。

新华日报·交汇点记者 王建朋

长三角一体化示范区执委会供图

责编:周永金
版权和免责声明

版权声明: 凡来源为"交汇点、新华日报及其子报"或电头为"新华报业网"的稿件,均为新华报业网独家版权所有,未经许可不得转载或镜像;授权转载必须注明来源为"新华报业网",并保留"新华报业网"的电头。

免责声明: 本站转载稿件仅代表作者个人观点,与新华报业网无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或者承诺,请读者仅作参考,并请自行核实相关内容。

专题
视频

扫码下载

交汇点新闻APP

Android版

iPhone版

分享到微信朋友圈
打开微信,点击底部的“发现”,使用 “扫一扫” 即可将网页分享到我的朋友圈。
分享到QQ
手机QQ扫描二维码,点击右上角 ··· 按钮分享到QQ好友或QQ空间
