备战高温的“最后一块拼图”今日补齐

交汇点讯  粽叶飘香,仲夏意浓。端午假期首日,6月19日午后,随着扬州高邮500千伏变电站扩建工程顺利送电,江苏迎峰度夏工程电网“最后一块拼图”补齐——至此,2026年,我省所有500千伏迎峰度夏重点工程全部建成投运。

面对今夏气温偏高、负荷攀升的严峻考验,这张“拼图”的落子,意味着全省供电保障能力实现整体跃升,为即将到来的用电最高峰筑起一道更坚实的能源防线。

“十五五”开局之年,前5个月,江苏工业生产、先进制造、新兴消费势头良好,带动用电需求持续增长。气象部门预测,受厄尔尼诺影响,今夏江苏气温将比常年偏高1到2摄氏度,高温天数明显增多。

记者从国网江苏省电力获悉,产业用电叠加居民空调用电需求,今年夏季电力保供将面临负荷更高、高峰更长、压力更大的挑战。面对这一形势,国网江苏电力提前部署,有序推进迎峰度夏电网重点工程。

据了解,全年共完成7项220千伏及以上迎峰度夏工程,其中,500千伏工程3项,累计新增变电容量200万千伏安,新建架空线路161.9公里。

“今年我们更多采用‘存量升级’的方式,也就是在现有变电站基础上,进行扩建改造,而不是大规模新建。”国网江苏电力建设部顾明清介绍,“这样既能快速提升供电能力,又节约了土地和建设成本,兼顾保供、经济和环保。”

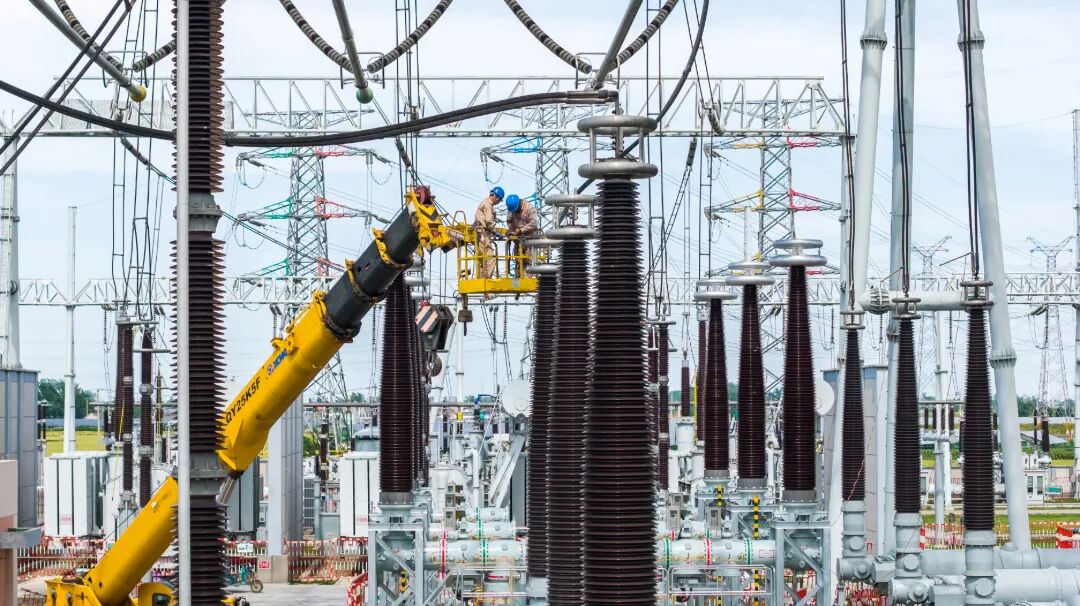

作为今年迎峰度夏工程的最后一个项目,扬州高邮500千伏变电站扩建工程需要在不中断供电的情况下施工,相当于“边带电运行、边扩建升级”。

施工区域紧邻高压设备,存在触电、交叉作业、高空作业等安全风险。负责建设管理的国网江苏省电力工程咨询有限公司,自主研发了一套立体激光“电子围栏”——在作业区四周布设肉眼看不见的激光幕墙。一旦有人或机械越过安全边界,系统会立刻报警,并自动将信息发送到管理人员手机上。

项目负责人曹展打了个比方:“就像给工地装上了一道隐形的智能防护网。”工程投运后,这座变电站的总容量从300万千伏安,提升到400万千伏安,相当于增加了三分之一的供电能力,可更好满足扬州、泰州北部地区的生产生活用电需求。

事实上,扩建类工程都要在已经带电运行的变电站里施工,安全风险高是普遍难题。除了高邮工程用到的激光幕墙,其他参建单位也拿出了自己的“安全利器”。江苏省送变电有限公司启用一套智能防撞系统:人和机械一旦靠近高压设备,系统先报警,再靠近就自动断电停机,把安全从“靠人盯”变成了“机器自己管”。

全省范围内:除了高邮扩建工程,盐城高荣500千伏输变电新建工程、上河—高邮500千伏线路增容改造工程,也在今年上半年陆续投运。

值得关注的是,高荣输变电工程是“十五五”期间江苏第一条清洁能源外送通道,建成后打通了海上风电和光伏发电的输送通道;

上河—高邮线路增容后,这条“北电南送”主干道的输电能力提升到660万千瓦,有效缓解了苏北电力外送不畅的问题。

截至5月底,江苏风光新能源装机持续扩大。“这批工程投运后,全省新能源消纳能力进一步提升,为长三角绿色能源转型和‘双碳’目标落地提供更有力支撑。”顾明清表示。

新华日报·交汇点记者 倪敏

通讯员 章岑

责编:洪叶
版权和免责声明

版权声明: 凡来源为"交汇点、新华日报及其子报"或电头为"新华报业网"的稿件,均为新华报业网独家版权所有,未经许可不得转载或镜像;授权转载必须注明来源为"新华报业网",并保留"新华报业网"的电头。

免责声明: 本站转载稿件仅代表作者个人观点,与新华报业网无关。其原创性以及文中陈述文字和内容未经本站证实,对本文以及其中全部或者部分内容、文字的真实性、完整性、及时性本站不作任何保证或者承诺,请读者仅作参考,并请自行核实相关内容。

专题
视频

扫码下载

交汇点新闻APP

Android版

iPhone版

分享到微信朋友圈
打开微信,点击底部的“发现”,使用 “扫一扫” 即可将网页分享到我的朋友圈。
分享到QQ
手机QQ扫描二维码,点击右上角 ··· 按钮分享到QQ好友或QQ空间
