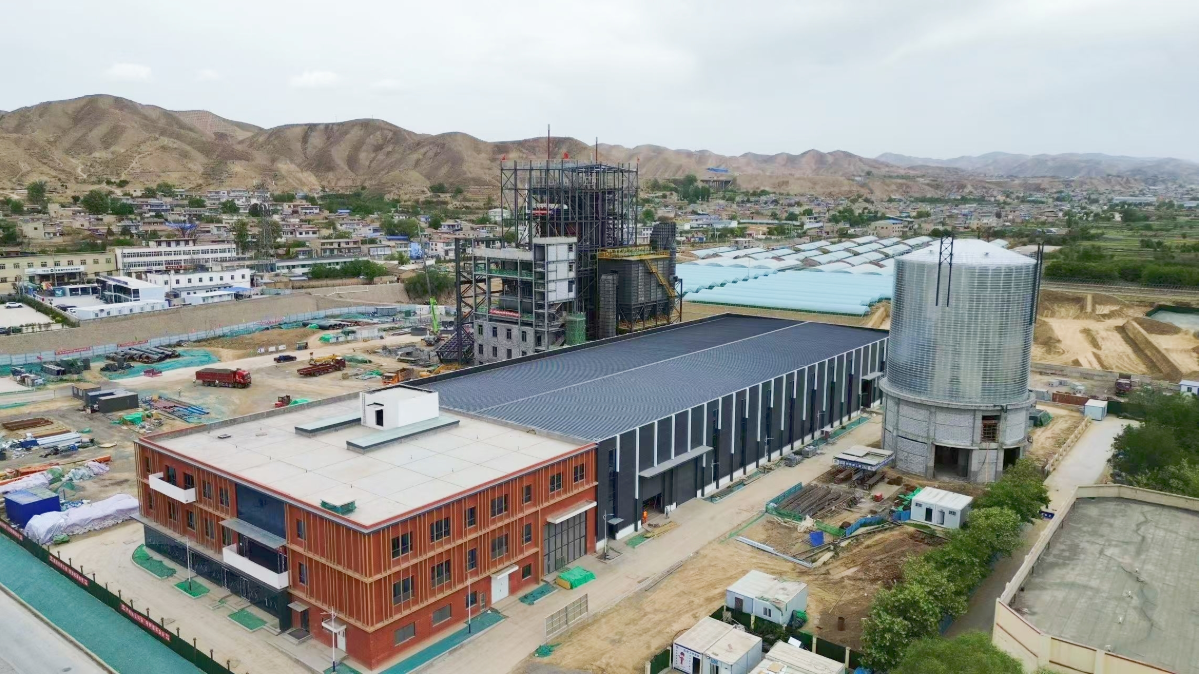

中国化学工程十三化建兰州热源项目完成锅炉本体照明安装任务

近日,中国化学工程十三化建河海新能源兰州清洁智慧热源项目部全体建设者加压奋进,圆满完成锅炉本体照明安装任务。

施工期间,当地连续遭遇强风、降雨天气,锅炉本体作业面狭窄、高空湿滑,户外接线作业屡次被迫中断,叠加多专业交叉施工相互干扰,现场施工难度大幅提升。与此同时,项目部还遭遇物流滞后难题,照明灯具较计划延期多日才送达现场。项目部锚定“按期投用照明、保障夜间施工”这一目标,结合灯具到货延期实际情况,紧急修订节点推进计划,将原定21天工期压缩至10天,细化倒排每日施工计划。同时通过“周度任务分解表”将本体照明作业细化为桥架敷设、配管布线、灯具安装、绝缘测试等16项子任务,明确责任人及完成时限。历经连续冒雨奋战,锅炉本体照明最终全部点亮,照度、接地保护、绝缘电阻等指标全部符合设计要求,完全满足现场夜间施工照明需求。

项目如期完成锅炉本体照明节点目标,为后续锅炉全面投运奠定了坚实基础。接下来,十三化建项目部将乘势而上,全力高质量完成全年各项建设任务。
